国内精品国内精品自线一二三区-国产精品微拍-19禁无遮挡啪啪无码网站性色-亚洲精品国产suv一区88-毛片网站在线-欧美性xxxxx极品娇小-美女扒开腿让男人捅-男人天堂va-深夜在线免费视频-国产亚洲精品aaaa片app-亚洲免费黄色片-青青草国产-秋霞av在线-色婷婷av在线-88av视频在线观看-a级大毛片-午夜影院福利

您好!歡迎來到無錫海逵鋼品有限公司官方網站!

聯系熱線:152-5153-6295

152-5153-6295
當前位置: 首頁 > 行業資訊 > 影響樓承板施工質量的原因及控制措施有哪些?

影響樓承板施工質量的原因及控制措施有哪些?

文章出處:施先生人氣: 發表時間:2017/11/9 15:24:48【
     影響樓承板施工質量的原因?控制措施有哪些?

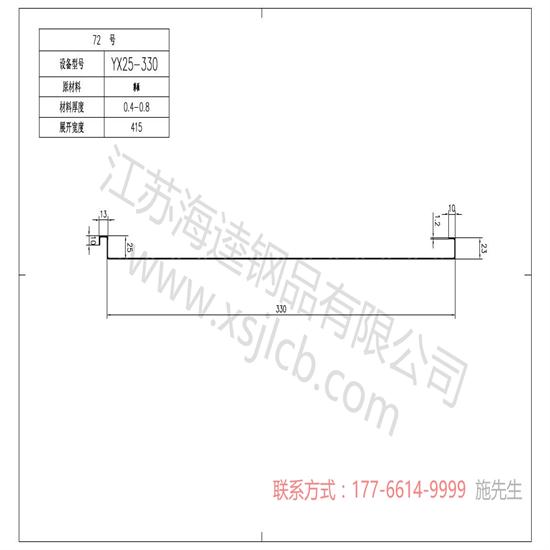

    (1)底模鍍鋅層出現水斑:在加工制作時,鋼筋桁架與底模采用電阻電焊,制品的焊點燒穿數量過多,鋼筋桁架模板在現場   露天存放時,底模由于與鋼筋桁架焊接時鍍鋅層破壞,雨水侵蝕,底模鍍鋅層出現水斑。 hk123

    (2)鋼筋桁架板與鋼梁之間的栓釘焊接質量:工人責任心不強,栓釘焊接完畢后未逐個檢查,造成焊接質量差。

    (3)樓承板底層鋼板出現扭曲:樓承板在運輸和吊裝的過程中,保護不到位或吊裝方法不正確,導致底層鋼板出現扭曲變形的現象。

    (4)樓承板之間拼縫不嚴密:板與板之間采用扣合連接,由于板變形或工人質量意識差導致扣合連接不嚴密,澆筑混凝土出現漏漿。

    (5)樓承板混凝土保護層厚度不均勻:安裝樓承板之前鋼梁未校正或樓承板變形導致混凝土保護層厚度不均勻。

    (6)在鋼柱角部、核心筒轉角處等平而形狀變化處切割不當造成拼縫不嚴密:操作工人質量意識差導致切割不當,拼縫不嚴密,澆筑混凝土出現漏漿。
影響樓承板施工質量的原因及控制措施有哪些?
    質量控制措施

    (1)底模鍍鋅層出現水斑。采取措施:裝載鋼筋桁架模板的車輛到達施工現場后,現場質檢員與廠家運輸負責人應對進場的鋼筋桁架模板,依據不同規格品種進行分別堆放,并做好標記。鋼筋桁架模板在運輸過程中,應防止碰撞和雨淋,裝卸時,應輕裝輕卸,不得碰撞,防止鋼筋桁架模板變形,存放時應下放墊木。邊角對齊堆放在平整的地而上,板而不得與地而接觸,長期存儲要保持通風良好,必要時應蓋防水布。鋼筋桁架模板略微傾斜放置(角度不宜過100),以保證積水能從板的兩端流出,避免模板產生水斑。

    (2)樓承板底層鋼板出現扭曲。采取措施:樓承板在運輸及吊裝的過程中容易造成底層鋼板扭曲,為保證吊裝時模板不變形,應采用軟吊裝帶,每次吊裝前,務必檢查吊裝帶的質量是否出現磨損等缺陷,否則應予以更換。本工程采用C6013固定式塔

    吊進行吊裝,吊運時注意轉動及升降速度,勻速上升或下降。

    (3)鋼筋桁架板與鋼梁之間的栓釘焊接質量差。采取措施:栓釘進場后檢查栓釘外觀質量,栓釘上不應有銹蝕、氧化皮、油脂、潮濕或其他有害物質如皺皮、毛刺、裂紋、扭彎等。栓釘焊接應采用專用的栓焊設備進行焊接,焊機必須連在獨立電源上,電源變壓器容量在100 kVA -250 kVA。本工程鋼梁與栓釘中間夾有鋼筋桁架模板,采用的為穿透焊。焊接之前,對工人進行班前交底工作,栓釘焊接完畢后,逐個進行檢查。檢驗栓釘焊接質量、數量及間距。

    (4)樓承板之間拼縫不嚴密。采取措施:樓板連接采用扣合方式,板與板之間的拉鉤連接應緊密,應強化工人的責任心,組織學習,防止拼縫拼接不嚴導致漏漿。

    (5)樓承板混凝土保護層厚度不均勻。采取措施:樓承板的優點之一就是因鋼筋在工廠加工制作,混凝土保護層厚度控制均勻。但是在施工現場有時鋼梁的平整度在很大程度上影響了混凝土保護層的厚度。所以在進行樓承板的鋪設前首先應對鋼梁進行抄平、矯正。以確保鋼梁平整后,再進行樓承板的鋪設。鋪設完畢,進行混凝土的澆筑。澆筑過程中,要求布料均勻,布料堆載高度按現澆層厚度加施工荷載1.0 kN/m2控制,應用平板振搗器振動密實。

    (6)在鋼柱角部、核心筒轉角處等平而形狀變化處切割不當造成拼縫不嚴密。采取措施:可將鋼筋桁架模板兩端切割,切割前應先進行放線并核查尺寸后,采用機械或氧氣切割。切割時盡量選擇桁架接點的部位,但必須滿足設計搭接的要求。

    閱讀過此文章的用戶還看過:樓承板施工前應如何管理?
聯系海逵
聯系我們 無錫海逵樓承板是專業樓承板廠家,提供開、縮、閉口樓承板、壓型鋼板、鋼筋桁架樓承板、鋁鎂錳板及CZ型鋼,廠家直銷,價格優惠!
凤阳县| 县级市| 土默特左旗| 湾仔区| 额尔古纳市| 砚山县| 吴桥县| 镇宁| 厦门市| 乐业县| 龙海市| 马关县| 长泰县| 奉化市| 黔西县| 陵水| 兰西县| 溧水县| 方山县| 张掖市| 阿鲁科尔沁旗| 饶河县| 醴陵市| 专栏| 茌平县| 肥东县| 梨树县| 江门市| 平遥县| 池州市| 楚雄市| 花莲县| 马公市| 资源县| 璧山县| 渭源县| 张家港市| 五家渠市| 桂东县| 邹城市| 余江县|
